Le béton peut généralement être décoffré après 24 heures à condition que la température ambiante reste au-dessus de 10°C, même si la prudence recommande d’attendre 3 jours pour absorber les aléas de chantier. On peut marcher dessus avec précaution après 2 à 3 jours, sans risque après 7 jours, mais il faut patienter 3 à 4 semaines avant un usage normal ou la pose d’un revêtement. Ces délais varient fortement selon la température, l’humidité et l’épaisseur de l’ouvrage coulé.
Ce qui se joue dans les premières 24 à 48 heures

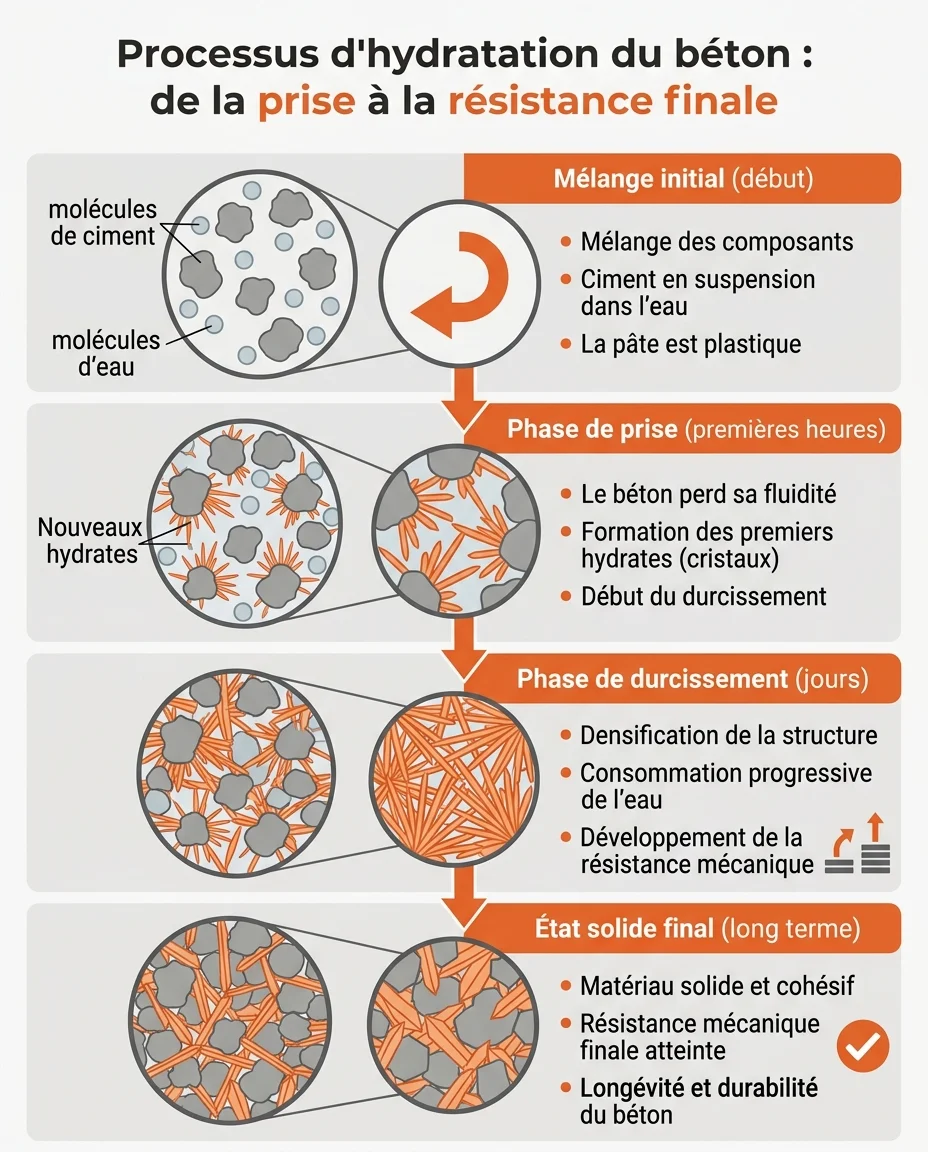

Dès le coulage, le béton entame une réaction chimique appelée hydratation, au cours de laquelle le ciment se lie à l’eau du mélange pour former une structure cristalline rigide. Cette réaction dégage de la chaleur et progresse rapidement dans les premières heures : c’est durant cette phase, dite de prise, que le béton passe d’un état plastique à un état solide capable de conserver sa forme sans coffrage. Intervenir trop tôt, en marchant dessus ou en retirant les banches, risque de fissurer la surface ou de déformer l’ouvrage avant qu’il n’ait atteint une résistance suffisante.
Pourquoi la température accélère ou ralentit la prise du béton

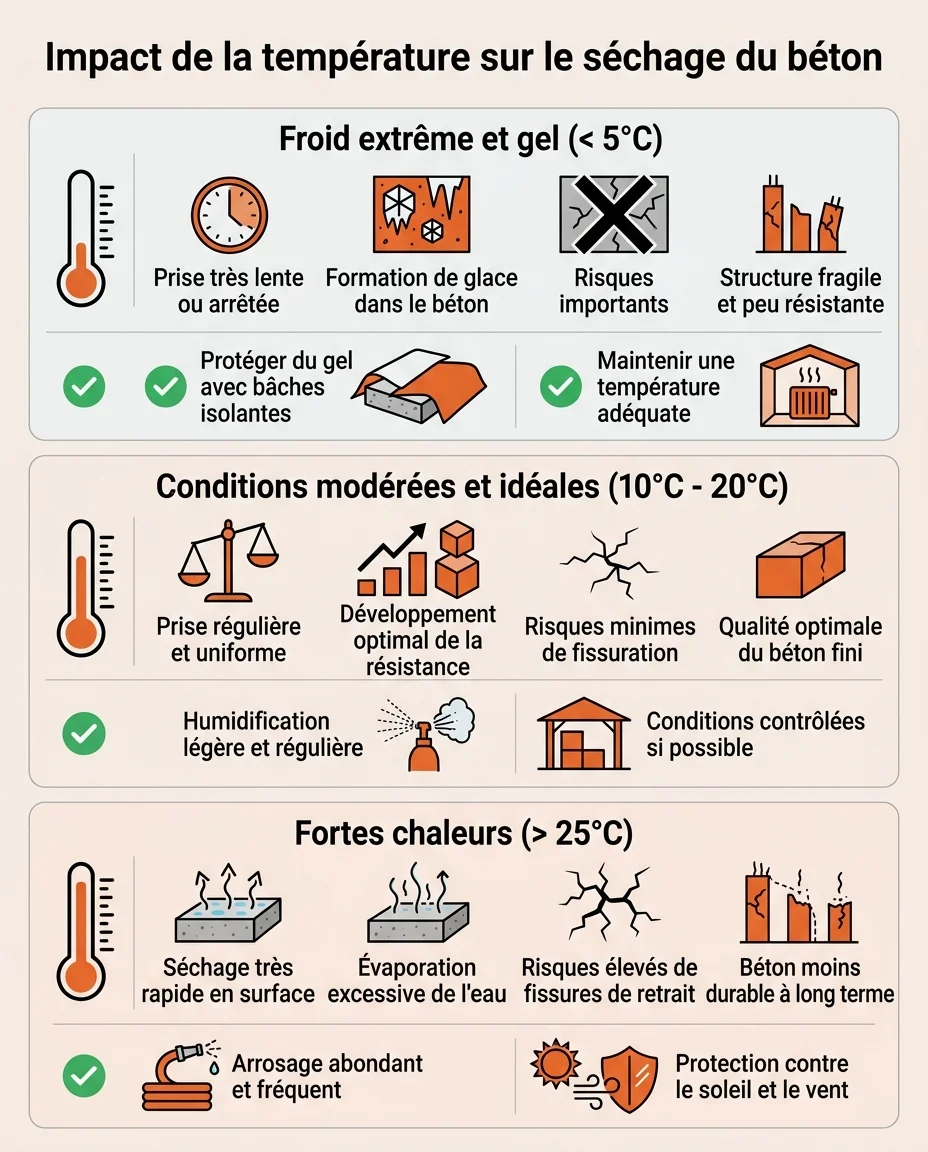

La réaction d’hydratation est directement sensible à la température ambiante. En dessous de 10°C, elle ralentit sensiblement, ce qui impose de doubler les délais habituels de décoffrage et de séchage. À l’inverse, une chaleur excessive accélère la prise en surface mais peut provoquer une dessiccation trop rapide, avec un risque de fissuration si le béton n’est pas maintenu humide durant les premiers jours. C’est pourquoi les bétonneurs recommandent souvent d’arroser légèrement une dalle fraîche par temps chaud et sec, ou de la protéger par une bâche en cas de gel annoncé.
Frise chronologique du séchage du béton, de 24 heures à 28 jours
| Délai | État du béton | Ce qui est possible |
|---|---|---|
| 24 heures | Prise initiale terminée | Décoffrage des éléments ne reprenant pas d’effort (par ≥10°C) |
| 2 à 3 jours | Durcissement en cours | Marche avec précaution, sans charge lourde |
| 7 jours | Environ 65 à 70 % de la résistance finale | Marche sans danger, décoffrage même par temps froid |
| 14 jours | Environ 85 à 90 % de la résistance finale | Circulation piétonne normale, débuts de travaux légers |
| 28 jours | Résistance de calcul atteinte (100 %) | Usage normal, pose de revêtement, mise en charge complète |
Pour dimensionner en amont la quantité de matériaux nécessaire à votre coulage, consultez notre calculateur de poids du béton ou notre calculateur du nombre de sacs de béton.
Comment accélérer ou sécuriser le séchage sur un chantier ?
Il n’existe pas de méthode fiable pour accélérer notablement la prise du béton sans en dégrader la qualité, si ce n’est l’utilisation d’un ciment à prise rapide ou d’un adjuvant accélérateur, réservés aux professionnels et aux ouvrages techniques. En revanche, plusieurs précautions sécurisent un séchage normal : protéger la surface d’une pluie battante durant les premières 24 heures, éviter tout gel avant que le béton n’ait durci suffisamment, et maintenir une légère humidité en climat chaud et sec pour limiter le retrait et la fissuration de surface. Pour un dosage optimal qui limite justement les risques de fissuration, notre calculateur de dosage béton 350 kg détaille les proportions sable, gravier et ciment adaptées à un usage courant.
Foire aux questions sur le séchage du béton
Peut-on décoffrer un mur en béton après 24 heures ?
Un mur ne reprenant pas d’effort structurel peut être décoffré après 24 heures si la température est restée supérieure à 10°C. Pour un mur porteur ou un élément soumis à charge, il est plus prudent d’attendre au moins 3 à 7 jours, voire de suivre les préconisations du bureau d’études.
Que se passe-t-il si l’on marche trop tôt sur une dalle fraîche ?
Marcher sur une dalle avant la fin de sa prise peut laisser des empreintes définitives, créer des microfissures ou compromettre la planéité de la surface. Les traces restent visibles même après durcissement complet, sans possibilité de correction sans reprise du revêtement.
Le béton continue-t-il à durcir après 28 jours ?
Oui. Les 28 jours correspondent à la résistance de calcul conventionnelle utilisée par les ingénieurs, mais la réaction d’hydratation se poursuit en réalité pendant plusieurs mois, voire plusieurs années, avec un gain de résistance de plus en plus faible au fil du temps.
